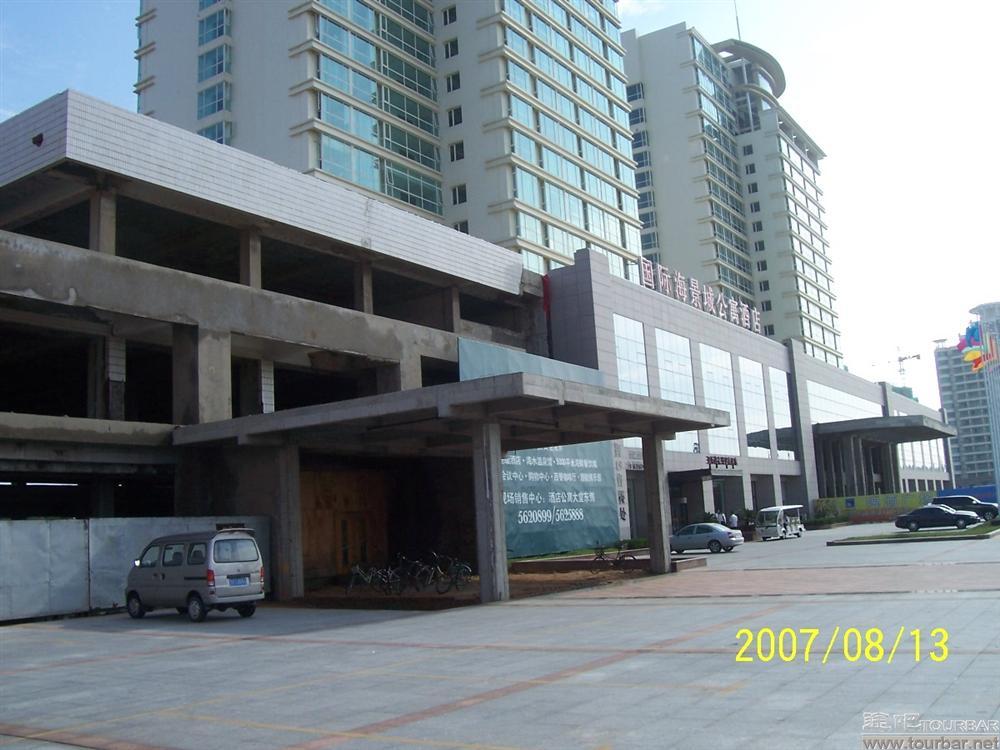

交房之前未经验收,违反法律强制要求
至此已经证实,威海国际海景城酒店公寓目前是不能办房产证,目前不能办房产证的原因是开发商尚未取得大产证,而未取得大产证的原因是未经竣工验收合格。这样一来,就产生了更严重的问题,未经验收合格交房,是违反法律强制性规定的。因为《城市房地产管理法》第二十七条规定“房地产开发项目的设计、施工,必须符合国家的有关标准和规范。房地产开发项目竣工,经验收合格后,方可交付使用。”
本为质量“保护神”,何成办证“挡箭牌”
为了保证住宅建设工程的质量,保护人民生命和财产安全,国家制定了一系列法规:
一、《中华人民共和国城市房地产管理法》
第二十七条“房地产开发项目的设计、施工,必须符合国家的有关标准和规范。房地产开发项目竣工,经验收合格后,方可交付使用。”
二、国务院《城市房地产开发经营管理条例》
第十七条“房地产开发项目竣工,经验收合格后,方可交付使用;未经验收或者验收不合格的,不得交付使用。
“房地产开发项目竣工后,房地产开发企业应当向项目所在地的县级以上地方人民政府房地产开发主管部门提出竣工验收申请。房地产开发主管部门应当自收到竣工验收申请之日起30日内,对涉及公共安全的内容,组织工程质量监督、规划、消防、人防等有关部门或者单位进行验收。”
第十八条“住宅小区等群体房地产开发项目竣工,应当依照本条例第十七条的规定和下列要求进行综合验收:
(一)城市规划设计条件的落实情况;
(二)城市规划要求配套的基础设施和公共设施的建设情况;
(三)单项工程的工程质量验收情况;
(四)拆迁安置方案的落实情况;
(五)物业管理的落实情况。
住宅小区等群体房地产开发项目实行分期开发的,可以分期验收。
三、《山东省城市房地产开发经营管理条例》
第三十三条 开发主管部门应当采取措施,组织指导开发企业和设计、施工单位使用新技术、新设备和新材料,不断提高开发项目的建设质量。
开发项目的设计、施工,必须符合国家技术标准和规范;单项工程竣工后,必须按照国家工程质量验收标准进行验收。
第三十四条 开发项目竣工后,开发企业必须进行项目综合验收。分期开发的项目,开发企业可以进行分期验收。
综合验收应当包括以下内容:
(一)规划要求是否落实;
(二)基础设施和配套公用设施是否建设完毕;
(三)单项工程是否符合国家规定的工程质量验收标准,质量验收手续是否完备;
(四)拆迁补偿安置方案是否落实;
(五)住宅产业化技术要求是否落实;
(六)前期物业管理是否落实;
(七)法律、法规规定需要验收的其他事项。
开发项目经验收合格后,方可交付使用;经验收不合格的,开发企业不得交付,购买者和管理者有权拒绝接受使用。
开发企业应当自综合验收合格之日起十五日内,将开发项目综合验收报告报开发主管部门备案。
开发主管部门发现开发企业在综合验收过程中有违反城市规划、住宅产业化技术规定和基础设施、公用设施配套建设要求及开发合同约定行为的,应当责令改正,重新组织综合验收。
第三十五条 参加开发项目验收的单位和个人,必须对其出具的工程质量鉴定意见和竣工验收结论负责。
第三十六条 经综合验收合格的成片开发项目,其有关的基础设施、配套公用设施等,由城市人民政府移交给有关部门和单位。开发项目的物业管理按国家和省有关规定执行。
上述三个级别的法律、法规、地方法规,层层设防,一层比一层详尽,一层比一层严格,清晰勾勒出住宅房地产项目竣工验收的“路线图”:
1、 房地产项目单项工程竣工必须由建设单位(开发商)组织并由高区建设局质监站监督下进行“工程质量竣工验收”,单项工程质量竣工验收合格不作为交付使用和办房产证的依据,但要履行备案手续;
2、 房地产项目单项工程全部经“工程质量竣工验收”合格后,必须由高区建设局组织规划、消防、环保等部门进行“竣工综合验收”,合格后方可交付使用,并15日内履行备案手续获取《工程竣工综合验收备案证》,作为办理房产证的依据;
3、 房地产项目分期开发的,每一期的单项工程全部经“工程质量竣工验收”合格后,可组织该期的竣工综合验收,合格后方可交付使用,15日内履行备案手续获取《工程竣工综合验收备案证》,作为办理房产证的依据。
有了这个“路线图”,就能很好地解释西区一、二期为何能办房产证了。虽然,西区整个小区还未完工,但按“路线图”3,每一期工程竣工综合验收合格后,也可交付使用并办理房产证。东区酒店公寓情况是一样的,只要综合验收合格,也可办理房产证。可见,之所以东区A幢办不出房产证,并不是开发商说原因,而是开发商心有旁骛罢了。
《中华人民共和国城市房地产管理法》、《城市房地产开发经营管理条例》和《山东省城市房地产开发经营管理条例》的相关章节,无一不是为了保障工程质量而设置,本应是工程质量的保护神。威海国际海景城酒店公寓,未经验收合格交付使用已逾一年,业主的生命财产遭受危险无人过问,开发商为了规避拖延办理房产证的违约责任,反而推说“整个小区验收合格”才能办证。如此“质量保护神”转瞬变成了“办证挡箭牌”,这对有关的监管部门,不能说不是极大的讽刺。真是“翻手为云,覆手为雨”到了无以复加的地步了。
停工停售,庐山真面
威海鸿建房地产开发有限公司,一边急吼吼地将酒店公寓A幢未经验收合格交付,一边炮制出了“整个小区验收才能办证”的搪塞之词,其实是另有算盘的。
